Concevoir une suite parentale, c’est transformer une chambre en espace de vie complet. Pas seulement y ajouter une salle de bain attenante : c’est penser l’ensemble comme un programme cohérent avec trois entités distinctes, l’espace nuit, le dressing et la salle d’eau, chacune avec ses propres contraintes techniques et ses propres usages. C’est un projet de rénovation exigeant, qui demande de la méthode avant tout, et où les décisions prises en semaine 1 conditionnent tout ce qui suit jusqu’à la réception. Toutes les ressources sur la conception de chambres et suites parentales partent de ce même principe : on pense le programme complet avant de commencer à démolir.
Par Mathieu, architecte d’intérieur diplômé — Mis à jour en avril 2026
Une suite parentale, c’est trois espaces en un.
Chacun a ses règles. Aucun ne s’improvise.
Sommaire
- Définir une suite parentale : ce qui est obligatoire, ce qui est bonus
- Suite parentale dressing salle d’eau : les contraintes techniques à anticiper
- Créer une suite parentale sans agrandir : méthode et arbitrages
- Suivi de chantier semaine par semaine : 8 semaines de rénovation réelle
- Gérer les aléas en cours de chantier : la réalité du terrain
Définir une suite parentale : ce qui est obligatoire, ce qui est bonus
Une suite parentale se distingue d’une chambre standard par l’intégration de trois espaces en un seul programme : l’espace nuit, le dressing et la salle d’eau privative. C’est cette trilogie qui définit la suite. En dessous, on est sur une chambre avec salle de bain, ce qui est déjà confortable, mais pas une suite au sens strict du terme.
L’espace nuit est la base : il doit permettre de placer le lit avec dégagement correct sur les trois côtés accessibles, soit au minimum 70 cm entre le lit et le mur ou le meuble. C’est le critère d’habitabilité minimal, en dessous duquel la chambre devient inconfortable au quotidien. Le dressing est le deuxième élément obligatoire : penderie, tiroirs, rangement chaussures. Il peut être intégré dans un cloisonnement dédié, dans une alcôve existante ou dans un volume sur mesure, mais il doit être fonctionnel et suffisamment dimensionné pour centraliser l’ensemble des vêtements du couple. La salle d’eau est le troisième : douche italienne et vasque au minimum. La baignoire est un bonus, les WC intégrés sont un super bonus selon la surface disponible.

Suite parentale dressing salle d’eau : les contraintes techniques à anticiper
Le programme technique d’une suite parentale tourne autour de trois postes : les réseaux de la salle d’eau, la ventilation et le cloisonnement du dressing. Ce sont les trois décisions qui doivent être prises et validées avant toute démolition, parce qu’elles conditionnent l’implantation de tout le reste.
Les réseaux de la salle d’eau sont le premier point de vigilance. Sur ce chantier, la totalité des réseaux existants était à reprendre : évacuations, arrivées d’eau, alimentation électrique. Ce n’est pas systématique, mais en rénovation c’est fréquent. Parfois on reprend, parfois on crée, parfois on restructure. La bonne méthode : ouvrir et vérifier avant de décider. Jamais de présupposé sur l’état des réseaux existants dans un bien ancien. Ici, la maison avait un historique de problématique d’humidité en provenance du voisinage et des murs anciens, ce qui a imposé des choix techniques supplémentaires : lame d’air ventilée dans la tête de lit, VMC reliée directement à la salle d’eau par-dessus le cloisonnement pour contrôler l’humidité sur la durée.

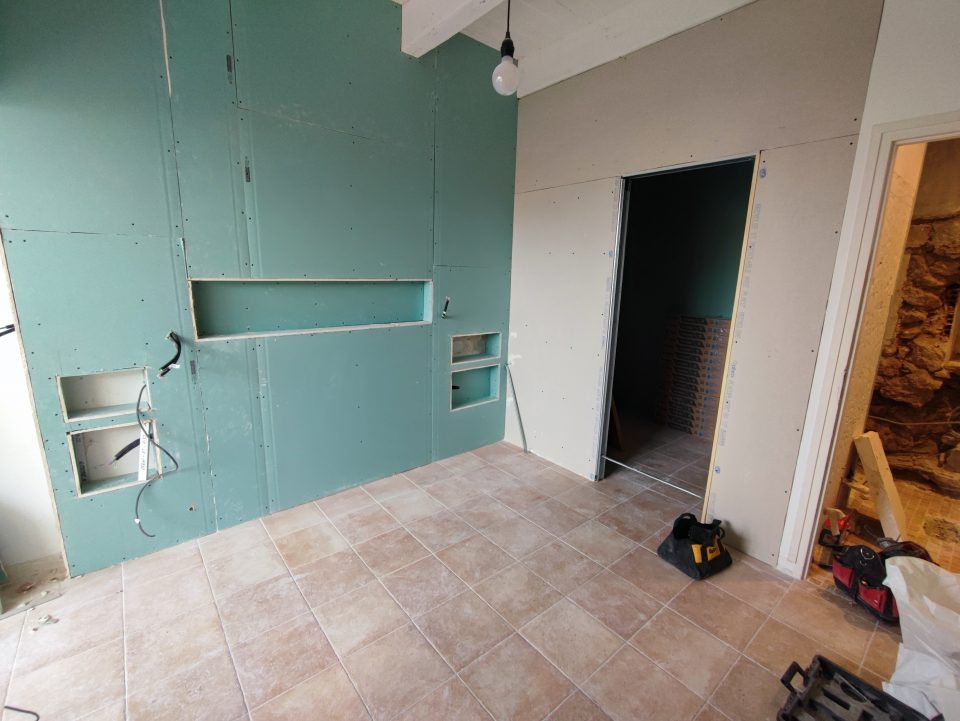

Le cloisonnement du dressing est la deuxième décision technique majeure. Sur ce projet, il a été réalisé en rail acier galvanisé et plaque de plâtre hydrofuge dès la semaine 2, en parallèle du démarrage des travaux de la salle d’eau. Cette simultanéité sur les deux lots permet de tenir le planning et d’éviter que les corps de métier se bloquent mutuellement. Le faux plafond et la VMC ont été posés dans la foulée, ce qui a permis de clore le gros oeuvre secondaire rapidement et de passer à la phase finitions.

Créer une suite parentale sans agrandir : méthode et arbitrages
La question la plus fréquente sur ce type de projet : est-ce qu’on a besoin d’agrandir la surface pour créer une suite parentale ? Dans la grande majorité des cas, non. Ce projet le démontre sur 30 m² : espace nuit, dressing intégré, salle d’eau avec douche italienne et vasque, le tout sans gagner un seul mètre carré supplémentaire. Ce qui change, c’est la redistribution intelligente de l’espace existant.
La méthode repose sur trois arbitrages. Premier arbitrage : la hiérarchie des espaces. On commence par positionner le lit avec ses dégagements, puis on cale la salle d’eau dans le volume le plus logique par rapport aux réseaux existants, puis on intègre le dressing dans ce qui reste. Jamais l’inverse. Deuxièmement : la gestion des limites de l’espace. Sur ce chantier, une porte galandage verrière souhaitée par le propriétaire n’était pas réalisable dans la configuration existante. La solution : une porte coulissante intégrée dans un coffrage plâtre sur mesure, réalisé suivant plan, qui donne le même usage avec une finition propre et une intégration parfaite. Troisièmement : les contraintes structurelles. Les poutres bois existantes du plancher ont été conservées, traitées et mises en peinture, devenant ainsi un élément architectural plutôt qu’une contrainte à masquer.
Pour voir comment ce type de raisonnement s’applique sur un plan d’appartement complet incluant une suite parentale, le plan d’appartement 105 m² de l’esquisse à la suite parentale détaille la méthode de conception depuis la première esquisse.
Suivi de chantier semaine par semaine : 8 semaines de rénovation réelle
Ce chantier a duré 8 semaines de la première dépose à la réception. Voici les grandes étapes et ce qu’elles enseignent sur la conduite d’un projet de suite parentale.

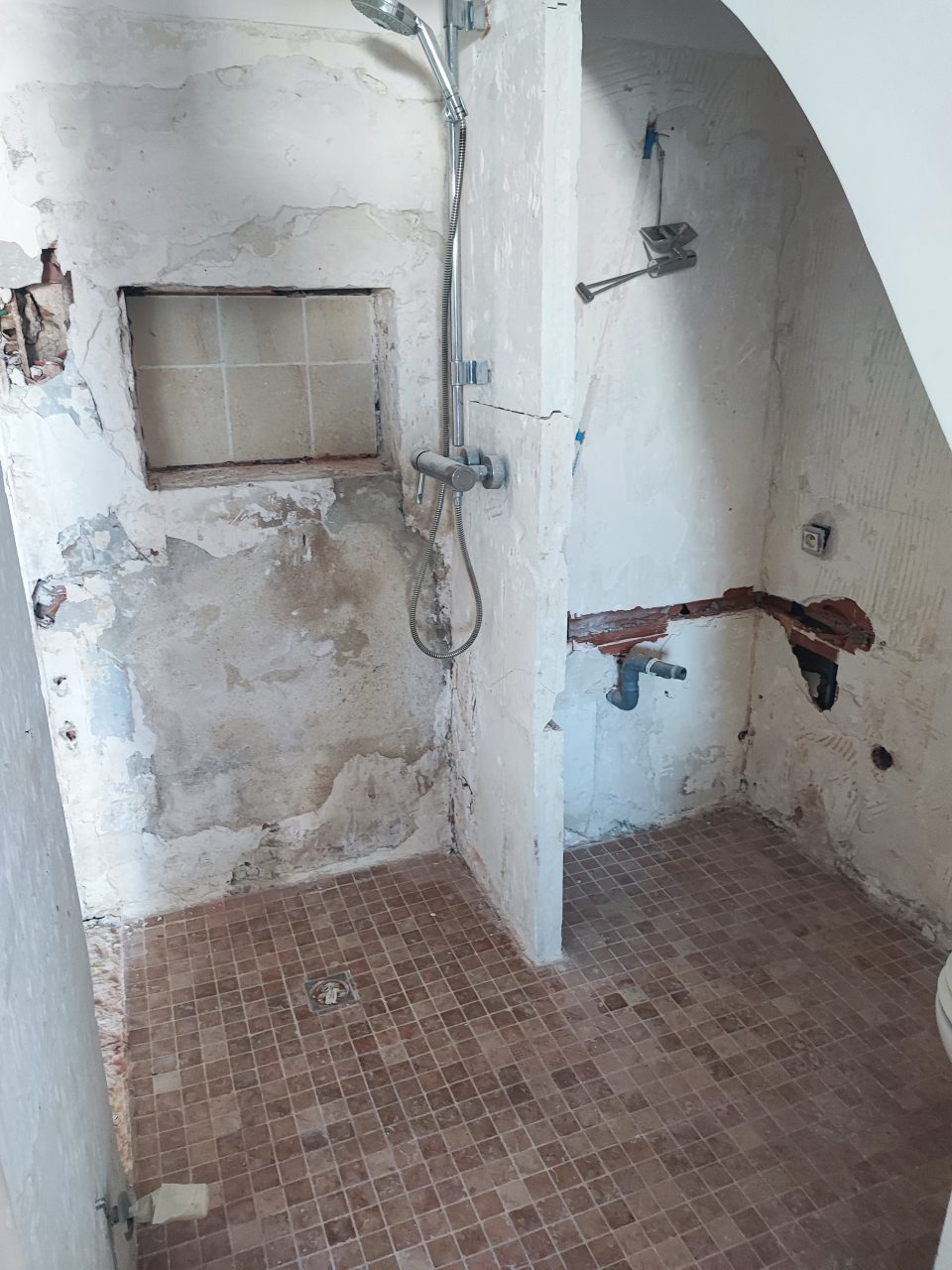

Semaines 1-2 : démolition, traçage et gros cloisonnements. État des lieux avec les artisans, partage des plans, phases d’évacuation et préparations. Totalité de la salle de bain déposée. Cloisonnement dressing en place, tête de lit structurée. C’est la phase où les décisions techniques se concrétisent. Aucun retour en arrière possible une fois les cloisons posées.

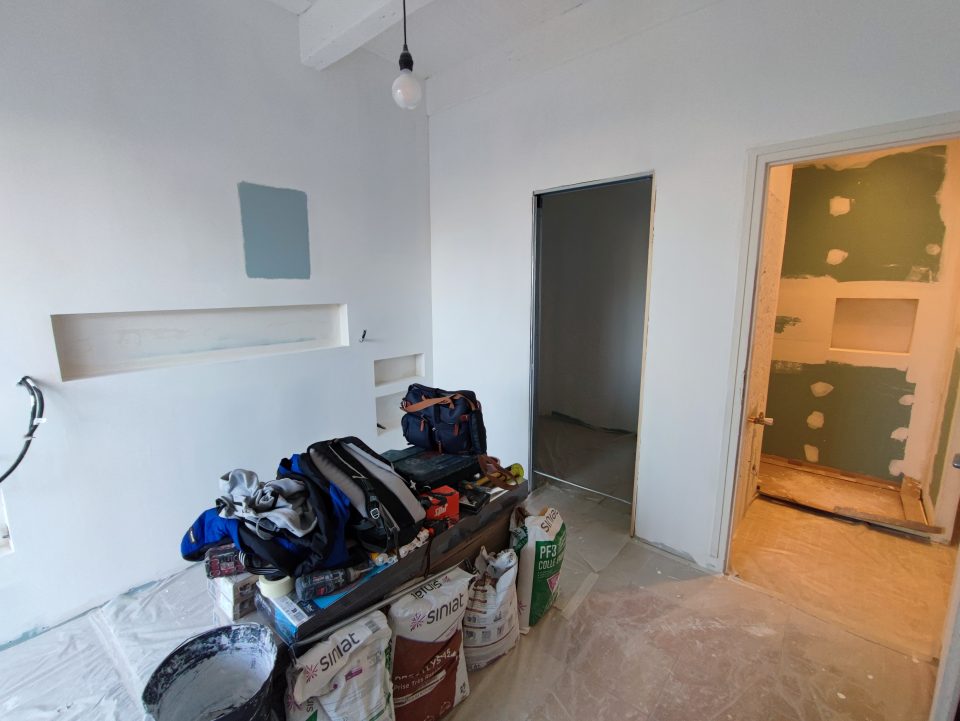

Semaines 3-4 : bandes, enduits, parquet et premières couleurs. Bandes et ponçage terminés sur les cloisons, première sous-couche en place, test couleur validé par le propriétaire avant application. Pose du pare-vapeur, sous-couche et parquet effet chêne en pose dite à l’anglaise. Les pièces en attente de livraison servent de stockage pour avancer sur d’autres lots sans perdre de temps.

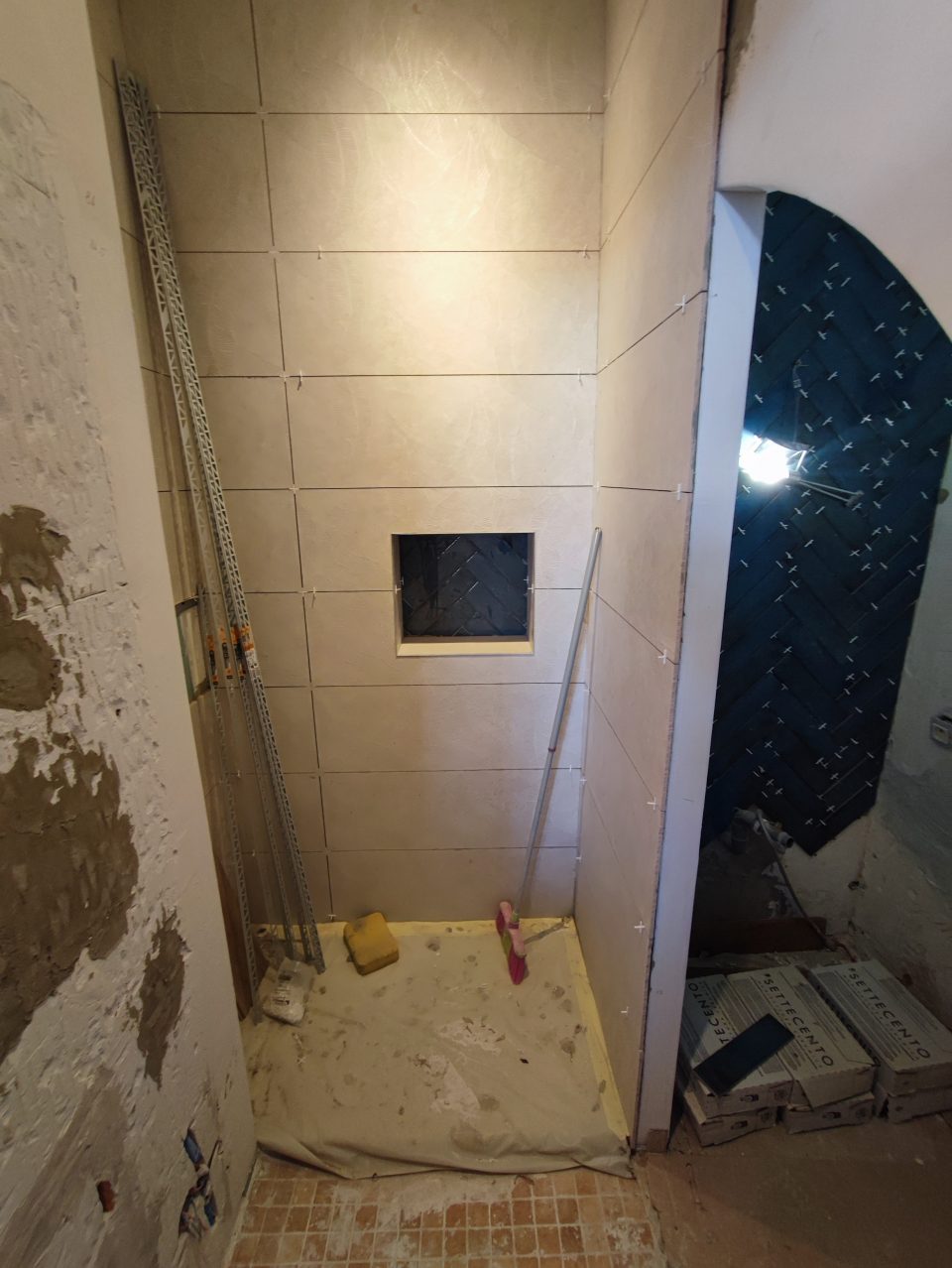

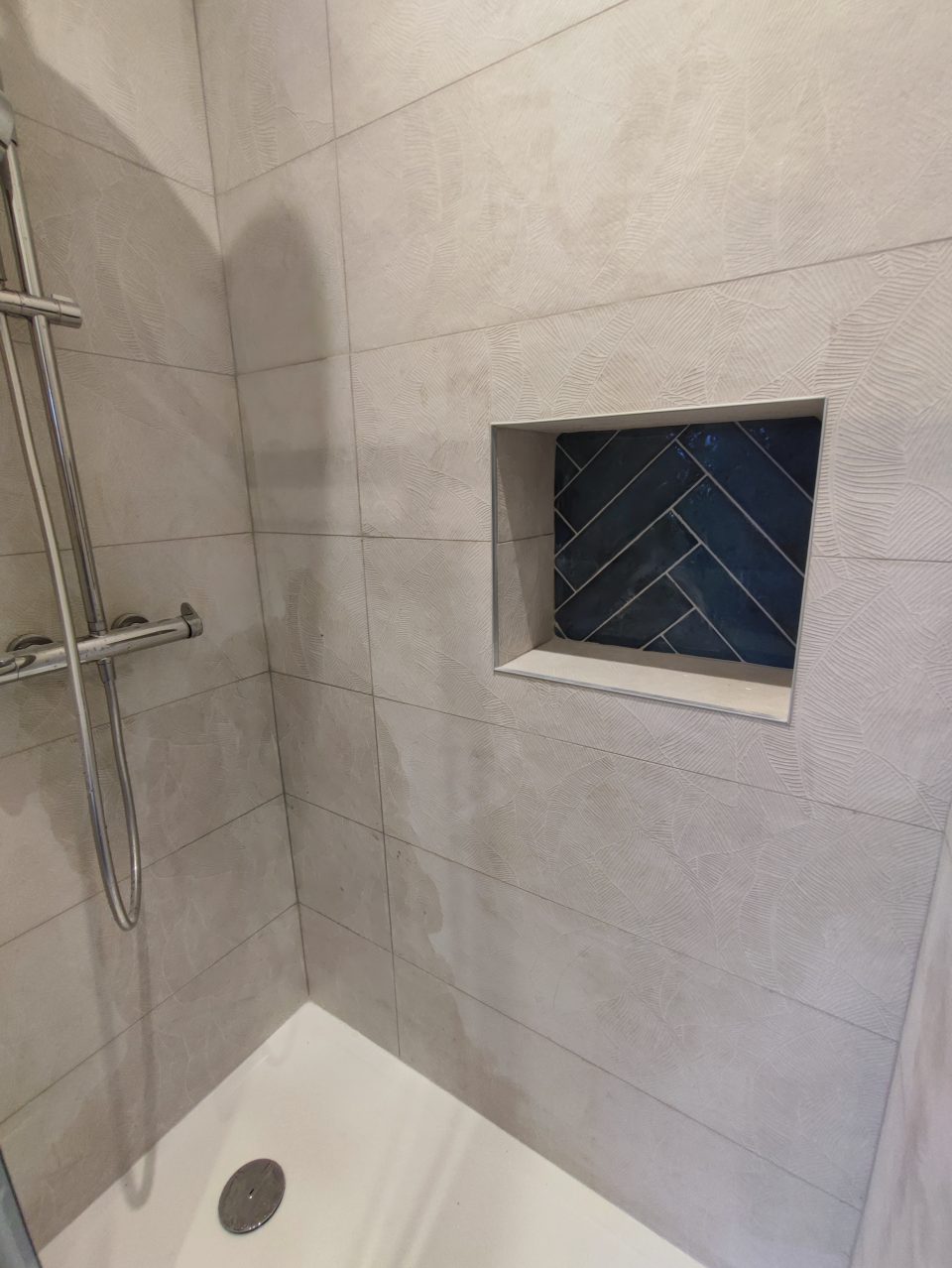

Semaines 5-6 : carrelage, sanitaires et ajustements. Pose du carrelage mural et faïence de la salle de bain. Niche réalisée, revêtement vasque en pose bâton rompu. En semaine 6, le propriétaire signale une différence de teinte du carrelage à la lumière rasante. Le carrelage est refait. Décision acceptée par les artisans sans tension parce que le chantier se déroulait dans de bonnes conditions relationnelles. Ce type d’aléa est inhérent à la rénovation.

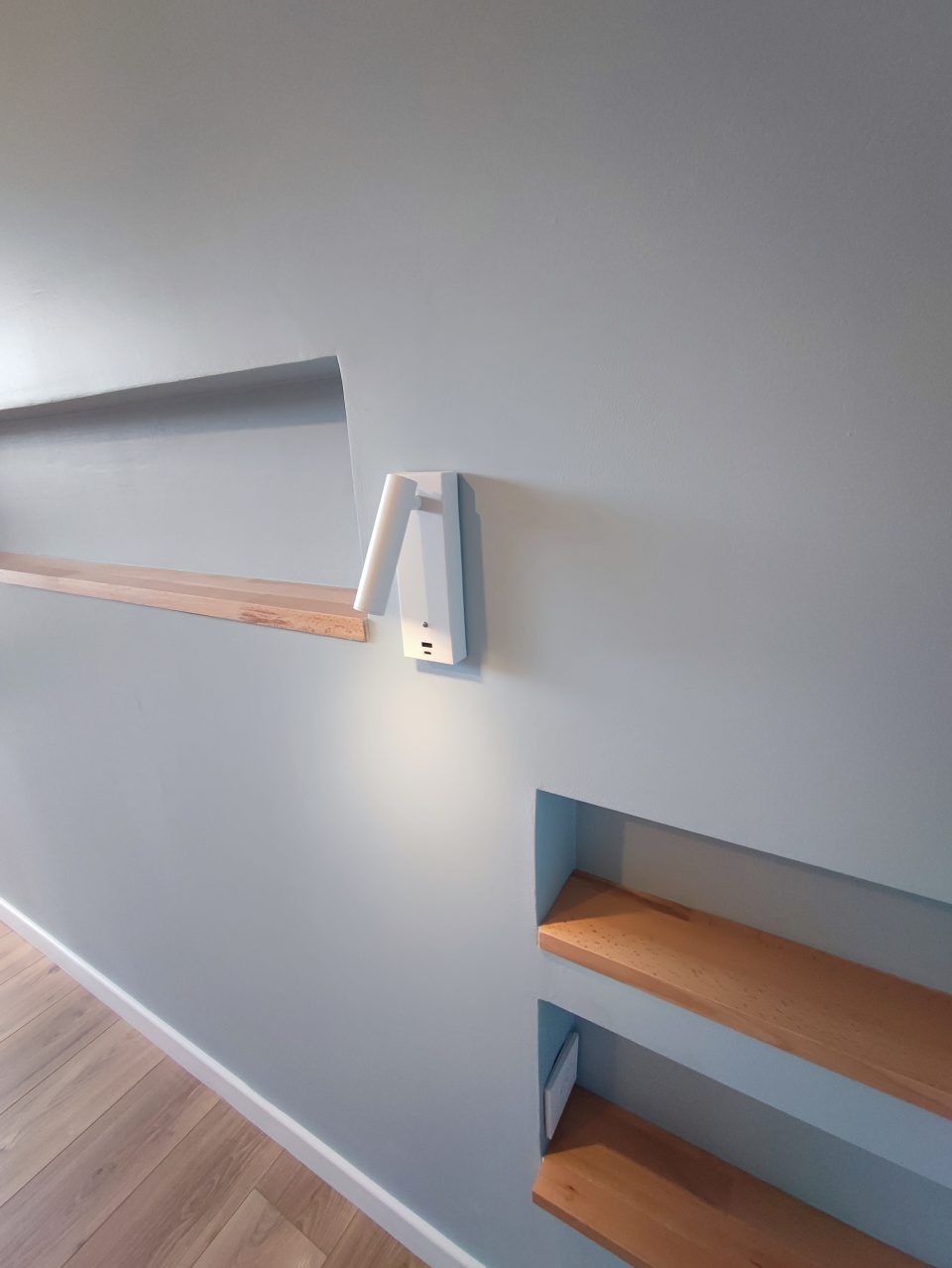

Semaine 7 : dressing fixé, niches habillées, finitions bois. Niches de tête de lit habillées en plan de travail découpé, poncé et verni, aussi bien pour la déco que pour la durabilité. Porte reprise avec du parquet, angles finis en baguettes, carrelage collé. Meuble bibliothèque fixé chimiquement dans le mur porteur pour supporter la charge longue durée de livres et décorations.

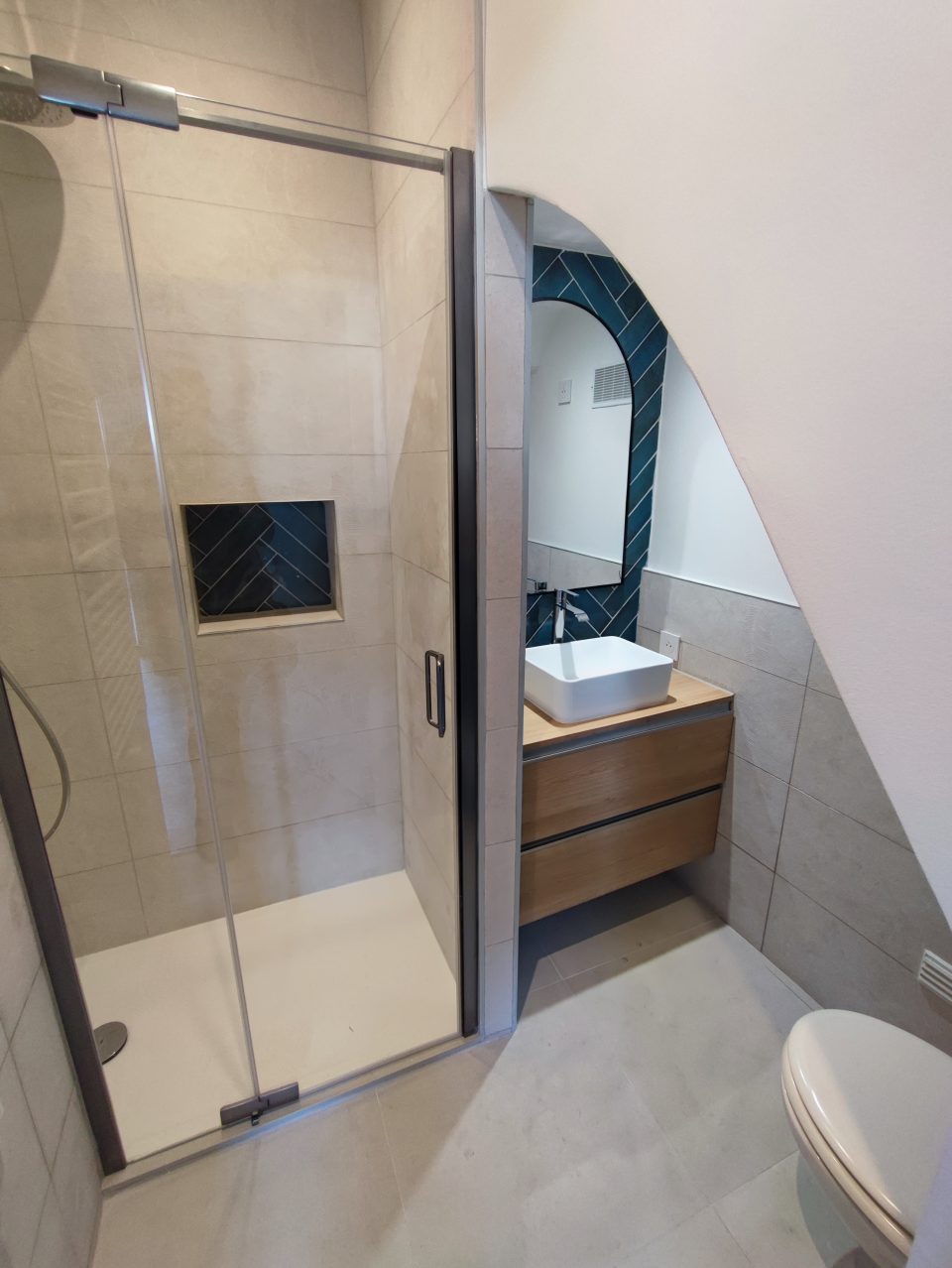

Semaine 8 : réception. Salle d’eau opérationnelle : paroi de douche posée, joints terminés, colonne raccordée, eau chaude et chauffage testés, évacuations vérifiées. Dressing terminé. Test de tous les luminaires, prises, va-et-vient. Procès-verbaux signés. Retouches de peinture et de joint signalées à l’entreprise. Porte coulissante ajustée. Scotchs de protection retirés. Chantier rendu.

Gérer les aléas en cours de chantier : la réalité du terrain
La rénovation, c’est de la méthode avant tout, mais c’est aussi de la gestion d’aléas en continu. Sur ce chantier de 8 semaines, nous avons géré : un réseau entier à reprendre derrière l’ancienne vasque, un changement de carrelage en semaine 6, un problème d’accrochage sur la porte coulissante, une sortie électrique rebouchée par erreur par le peintre, un meuble vasque à découper d’un centimètre pour corriger l’épaisseur du mur après enduit, un déplacement du système de chauffage pour améliorer la circulation. Aucun de ces aléas n’était prévisible au démarrage. Tous ont été résolus sans dérailler le planning.
Le changement de carrelage est l’exemple le plus illustratif. Le propriétaire a signalé une différence de teinte à la lumière rasante en semaine 6. Est-ce qu’on accepte, est-ce qu’on refuse, est-ce qu’on propose une solution intermédiaire ? Ça dépend de plusieurs facteurs : le carrelage est-il disponible rapidement en stock ? Le timing de l’artisan permet-il une reprise sans bloquer les autres lots ? La demande est-elle fondée ou liée à une perception subjective de lumière ? Ici, tout était réuni pour accepter la reprise sans impact majeur sur le planning. Ce type de décision, c’est le coeur du métier d’architecte ou d’architecte d’intérieur en conduite de chantier : être pourvoyeur de solutions, gérer les ajustements et les modifications en continu, avec le temps comme ressource souvent très largement sous-estimée par les clients.

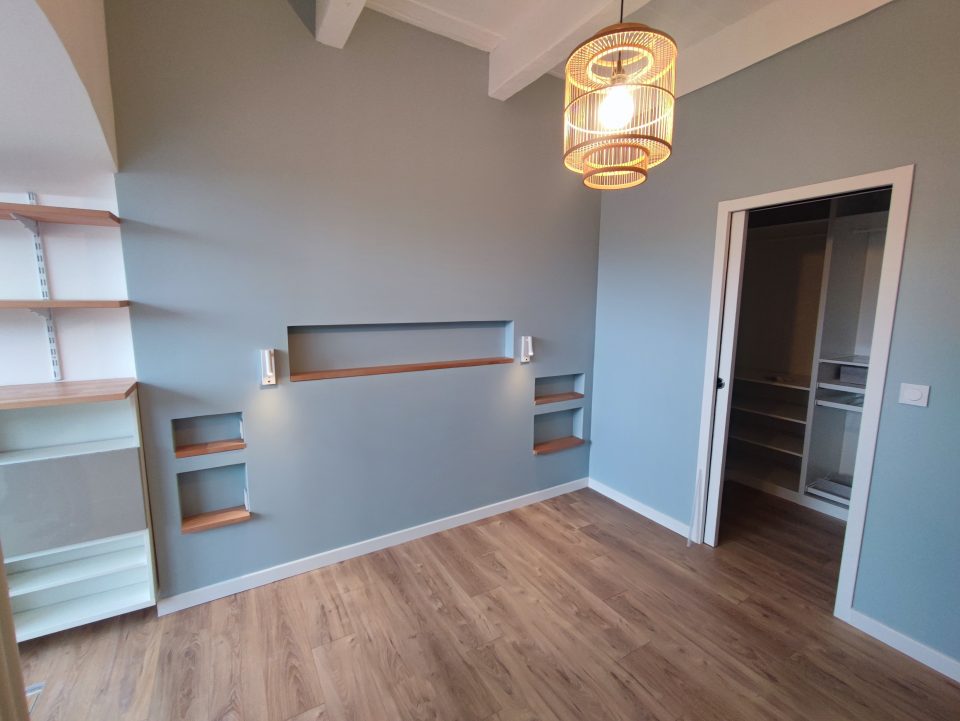

Une suite parentale bien conçue, c’est un projet qui se prépare sur le papier avant de commencer sur le chantier. Programme validé, réseaux vérifiés, artisans coordonnés, planning avec marge. Le résultat : un espace de vie complet, confortable sur la durée, et une famille ravie à la réception.
Pour voir d’autres projets de rénovation de A à Z, retrouvez nos chantiers sur la chaîne ArchiWorking.
Mathieu
Quelle surface minimum pour une suite parentale ?
Il n’y a pas de surface minimum absolue, mais il faut pouvoir intégrer les trois éléments du programme : espace nuit avec dégagement correct autour du lit, dressing fonctionnel et salle d’eau avec douche et vasque. En pratique, 25 à 30 m² permettent de créer une suite parentale complète et confortable si le plan est bien optimisé.
Peut-on créer une suite parentale sans agrandir ?
Oui, dans la majorité des cas. Ce projet le démontre sur 30 m² sans gagner un seul mètre carré supplémentaire. Ce qui change, c’est la redistribution intelligente de l’espace existant : hiérarchie des espaces, gestion des contraintes structurelles et arbitrages techniques réalisés avant de démarrer les travaux.
Combien de temps dure une rénovation de suite parentale ?
Ce chantier complet a duré 8 semaines de la première dépose à la réception. La durée varie selon l’état du bien, la complexité des réseaux à reprendre et la coordination des artisans. Comptez une marge de 15 à 20% sur le planning initial pour absorber les aléas sans dérailler.
Quels sont les éléments obligatoires d’une suite parentale ?
Les trois éléments obligatoires sont l’espace nuit avec lit accessible sur trois côtés, le dressing fonctionnel avec penderie et rangements, et la salle d’eau privative avec douche italienne et vasque au minimum. La baignoire, les WC intégrés et le double espace bureau sont des bonus selon la surface disponible.
Comment gérer les imprévus en cours de chantier de rénovation ?
En anticipant une marge de planning, en maintenant une communication fluide avec les artisans et en étant pourvoyeur de solutions plutôt que de blocages. Chaque aléa a une solution : la question est de trouver celle qui impacte le moins le planning, le budget et la qualité finale.
